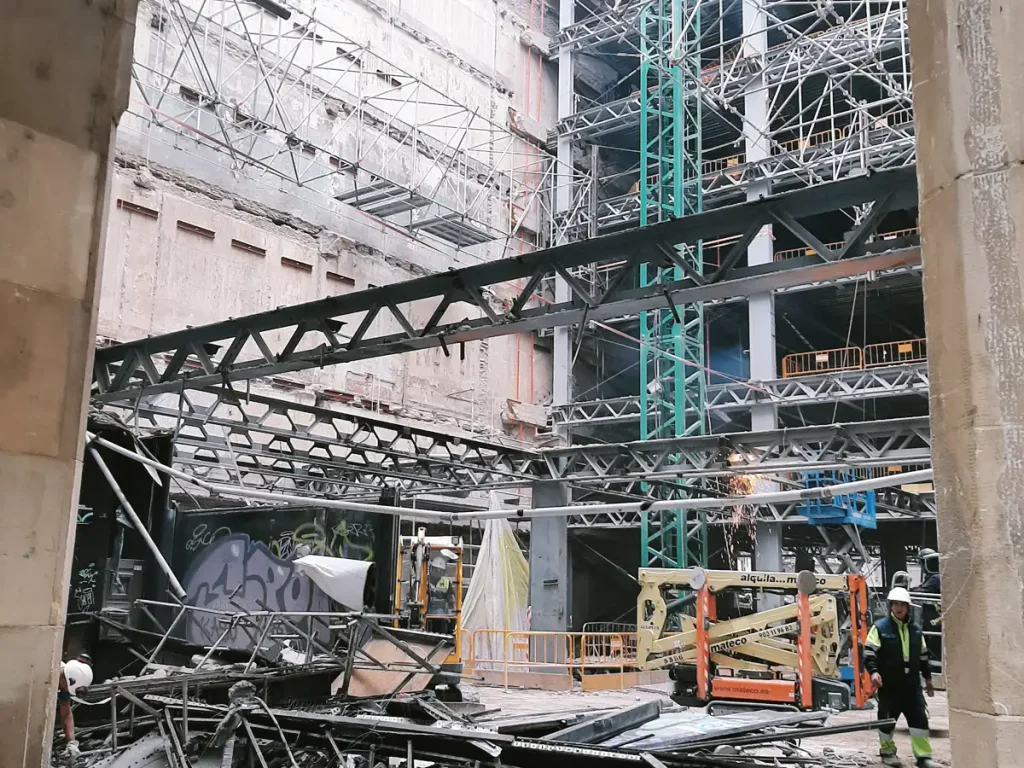

Deltapunt, candidata a los Premios AEDED 2026

Deltapunt presenta a los Premios AEDED 2026 la demolición estructural del Paseo de la Independencia, 10 de Zaragoza

Los Premios AEDED 2026 contarán con la candidatura de Deltapunt que presenta los trabajos de demolición estructural ejecutados en el edificio situado en el paseo de la Independencia, 10, en el centro histórico de Zaragoza. La candidatura concurre al Premio de Demolición, en la subcategoría de Trabajo, con una intervención caracterizada por su complejidad técnica, su ejecución por fases y el uso combinado de maquinaria compacta, robots de demolición y equipos de oxicorte.

Bajo el título «Rehabilitación del Paseo de la Independencia, 10 en Zaragoza», la propuesta recoge una actuación desarrollada entre el 26 de febrero de 2024 y el 27 de marzo de 2026. El proyecto afectó a la antigua sede de la Caja de Ahorros de la Inmaculada, un edificio de oficinas construido en 1977 y posteriormente destinado a un amplio proceso de rehabilitación y transformación.

La presentación de esta candidatura permite mostrar un ejemplo representativo de la capacidad de Deltapunt para afrontar derribos y demoliciones de elevada complejidad técnica, especialmente cuando los trabajos deben integrarse dentro de una rehabilitación estructural y ejecutarse en un entorno urbano con importantes condicionantes operativos.

Una candidatura a los Premios AEDED basada en la complejidad técnica

El inmueble disponía de una superficie aproximada de 13.000 m², distribuida entre las plantas sobre rasante y cinco niveles de sótano. Su estructura estaba formada principalmente por forjados mixtos, compuestos por vigas y elementos metálicos, chapa colaborante y una capa de compresión de hormigón.

La intervención no consistió en la demolición convencional de la totalidad del edificio. El objetivo era retirar progresivamente la estructura existente para permitir la ejecución de una nueva cimentación y una nueva estructura adaptadas al proyecto de rehabilitación.

Esta circunstancia obligó a diseñar una secuencia de trabajo específica. La demolición se dividió en dos sectores de dimensiones similares, coordinando la retirada de los elementos existentes con el avance de los trabajos posteriores. Cada fase debía mantener unas condiciones de estabilidad compatibles tanto con la propia demolición como con la conservación de los elementos que todavía permanecían en servicio estructural.

Esta planificación constituye uno de los argumentos principales de la candidatura de Deltapunt a los Premios AEDED: una demolición selectiva, secuencial y estrechamente vinculada a la reconstrucción del inmueble.

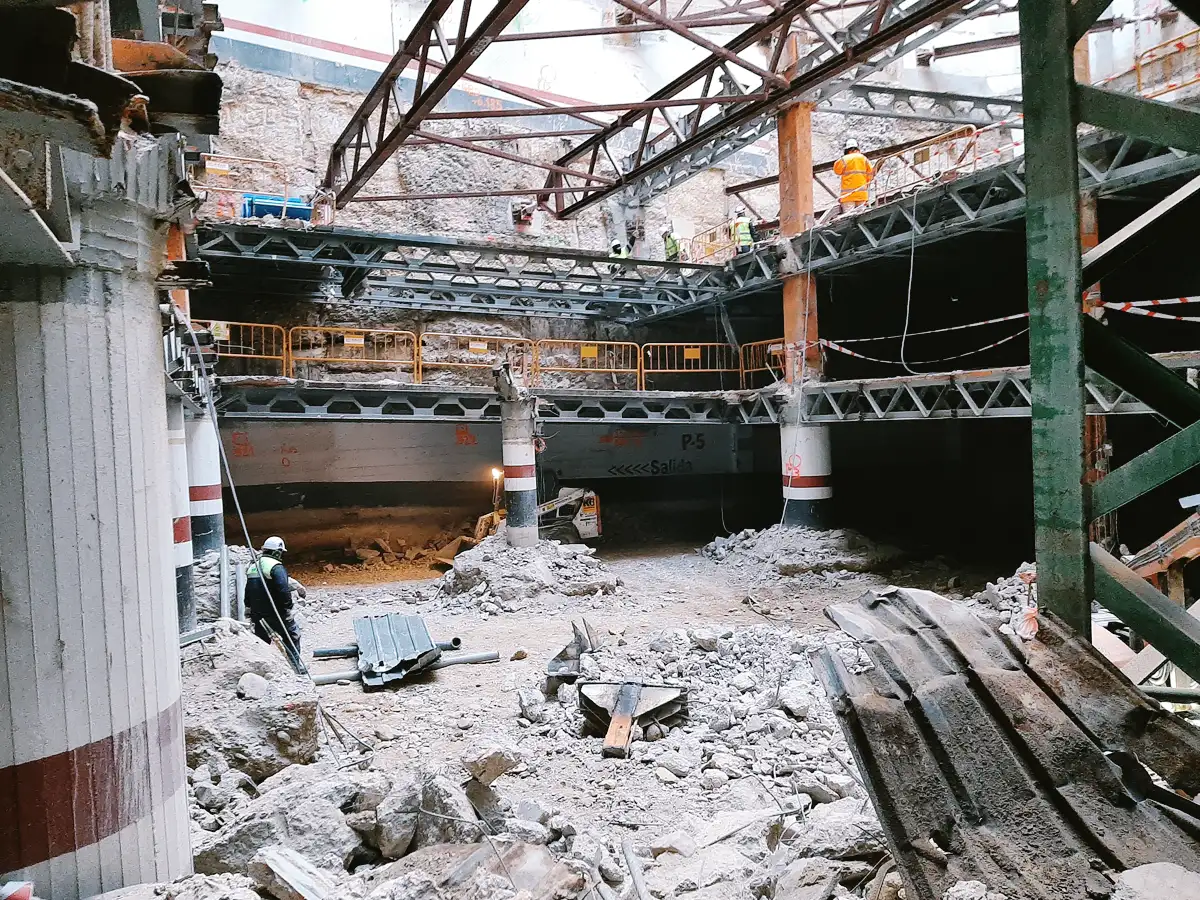

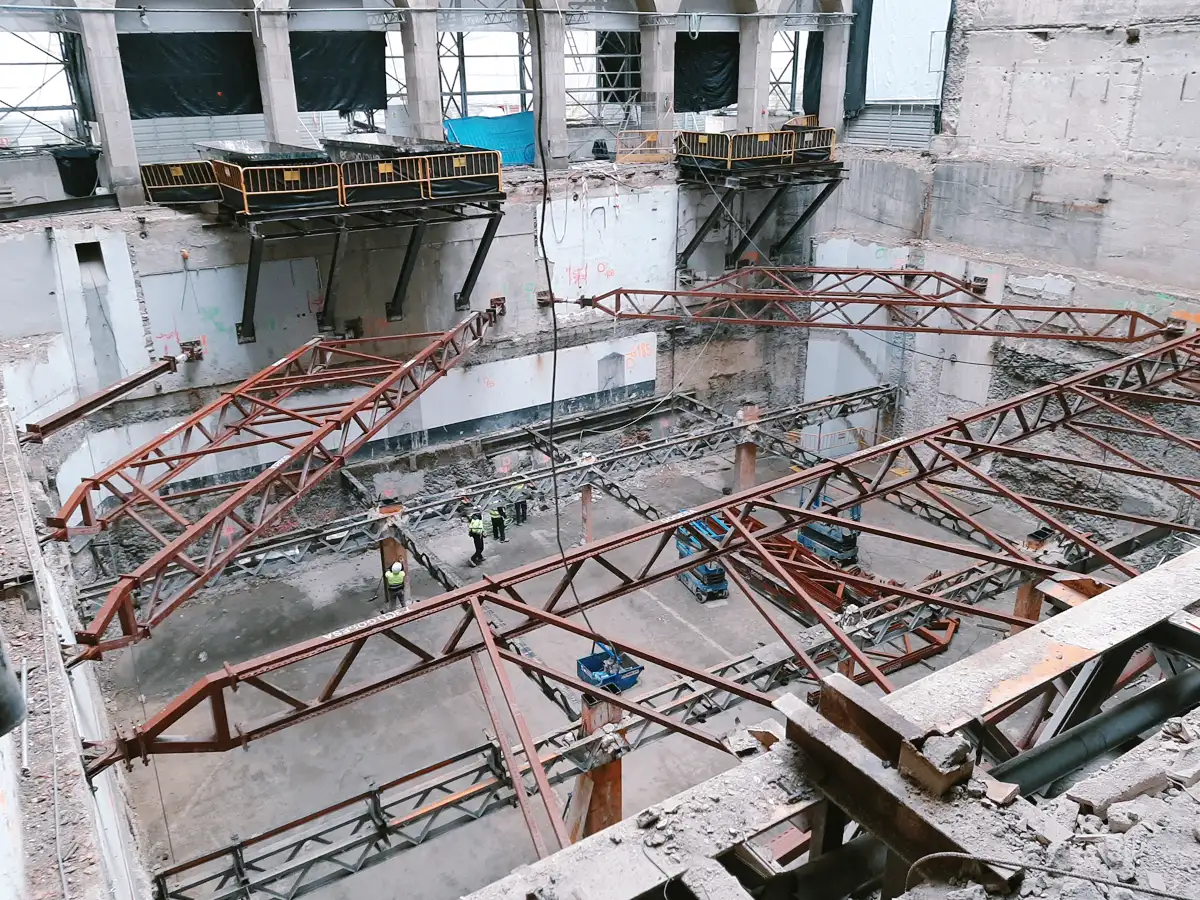

Demolición estructural desarrollada en dos fases

Los trabajos comenzaron con las operaciones previas de desmontaje y preparación del edificio. Esta primera etapa comprendió la retirada de montacargas, elementos de fachada, cerramientos acristalados, pasarelas, instalaciones y diferentes estructuras metálicas auxiliares.

Posteriormente se abordó la demolición de los forjados mixtos de acero y hormigón, los pilares, las escaleras, los elementos de cubierta, el aljibe contra incendios y las cimentaciones incluidas dentro del ámbito de actuación.

De acuerdo con los datos técnicos aportados en la candidatura, la intervención alcanzó un volumen de demolición superior a 67.395 m³. Los trabajos se extendieron por los cinco niveles de sótano, la planta baja, las plantas superiores y la cubierta del inmueble.

La división de la obra en dos fases permitió controlar el comportamiento del conjunto durante todo el proceso. La secuencia de demolición tuvo que adaptarse a las características de cada planta, a la tipología de los elementos estructurales y a la necesidad de preservar la estabilidad de las zonas todavía no intervenidas.

Robots de demolición y maquinaria compacta

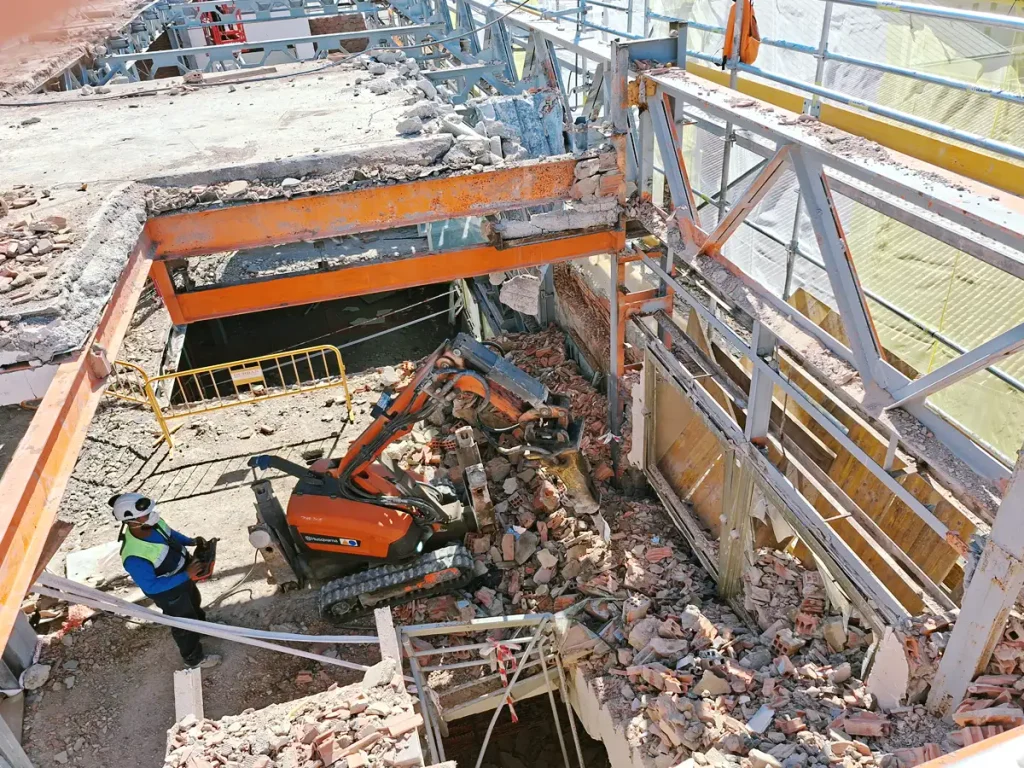

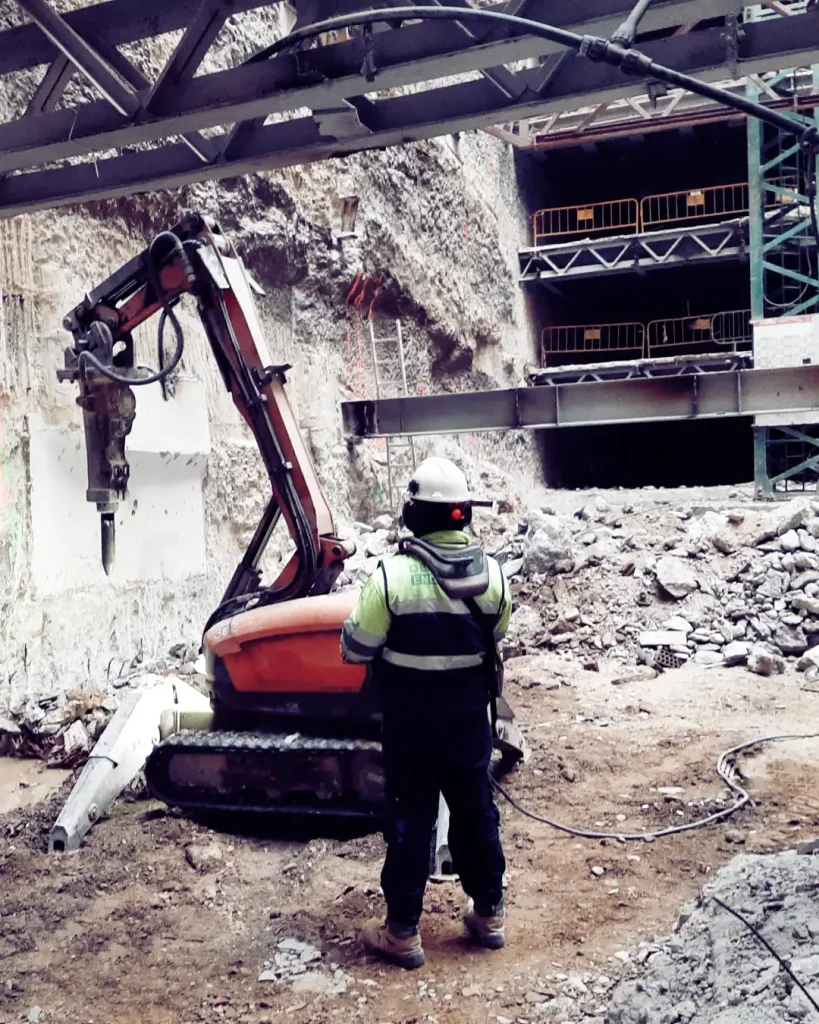

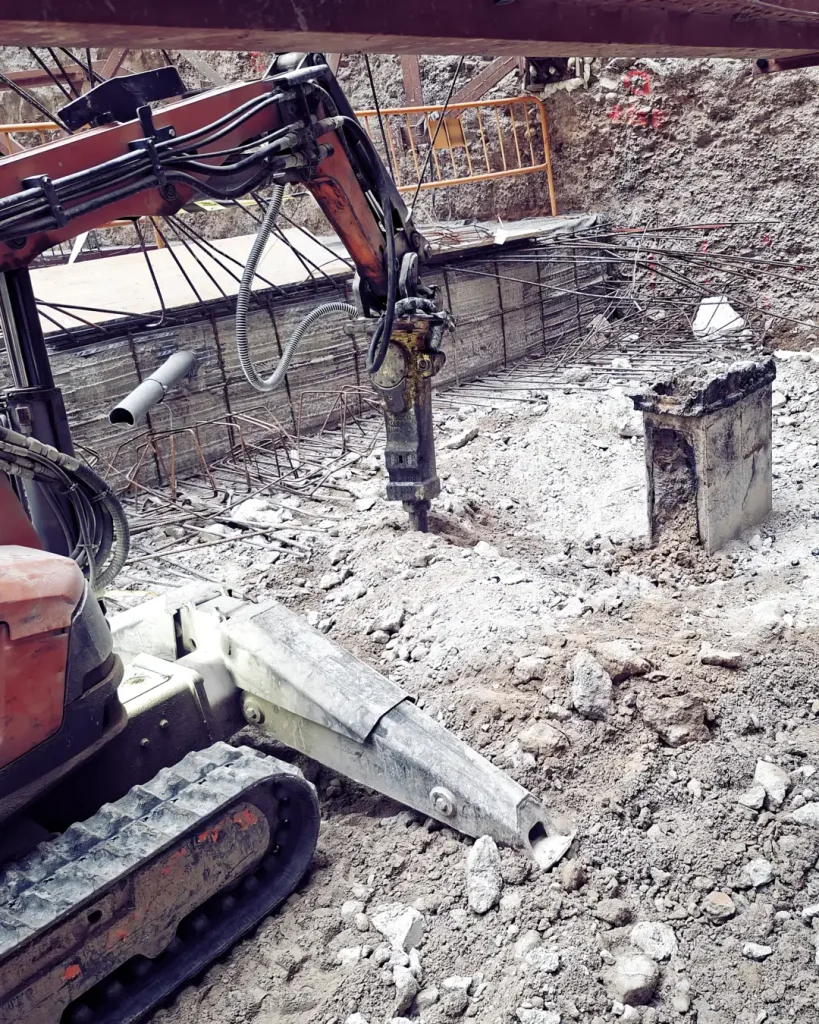

Uno de los elementos distintivos del proyecto fue la utilización de robots de demolición y miniexcavadoras de entre una y dos toneladas para ejecutar buena parte de los trabajos interiores.

El reducido peso y las dimensiones compactas de estos equipos facilitaron su desplazamiento entre plantas y permitieron actuar con precisión sobre los forjados. La elección de la maquinaria debía ser compatible con la capacidad portante de las superficies de trabajo y con las limitaciones de movimiento propias de un edificio existente.

Los robots se emplearon en la fragmentación controlada de los elementos de hormigón, mientras que las miniexcavadoras contribuyeron a las operaciones de demolición, retirada y manipulación de los materiales. La utilización de equipos compactos permitió ajustar el procedimiento a las condiciones particulares de cada nivel.

Deltapunt combinó estos medios mecánicos con trabajos manuales y con el empleo de equipos de oxicorte para desmontar vigas, pilares, chapa colaborante y otros componentes metálicos. Esta combinación de técnicas permitió separar progresivamente los diferentes materiales y mantener un mayor control sobre las cargas, los cortes y la secuencia de retirada.

El proyecto refleja así la especialización de Deltapunt en demoliciones técnicas realizadas con robots de precisión, particularmente indicadas para rehabilitaciones, interiores y actuaciones donde una maquinaria convencional de mayores dimensiones no resulta adecuada.

Instalación de una grúa torre dentro del edificio

La planificación también contempló la colocación de una grúa torre para facilitar el movimiento vertical de maquinaria, materiales y elementos procedentes de la demolición.

Para instalarla fue necesario abrir un hueco a través de los diferentes niveles del inmueble. En cada planta se demolió exclusivamente la superficie necesaria para permitir el paso y montaje de la torre, evitando afectar innecesariamente al resto de la estructura.

La formación de este hueco exigió picar de manera controlada la capa de compresión de hormigón y cortar mediante oxicorte la chapa colaborante, las vigas y los componentes metálicos situados dentro de su trazado.

Esta operación fue especialmente relevante porque debía integrarse en la secuencia general de demolición. La grúa torre no fue únicamente un medio auxiliar, sino un elemento central para organizar la logística vertical de una intervención desarrollada simultáneamente en numerosos niveles.

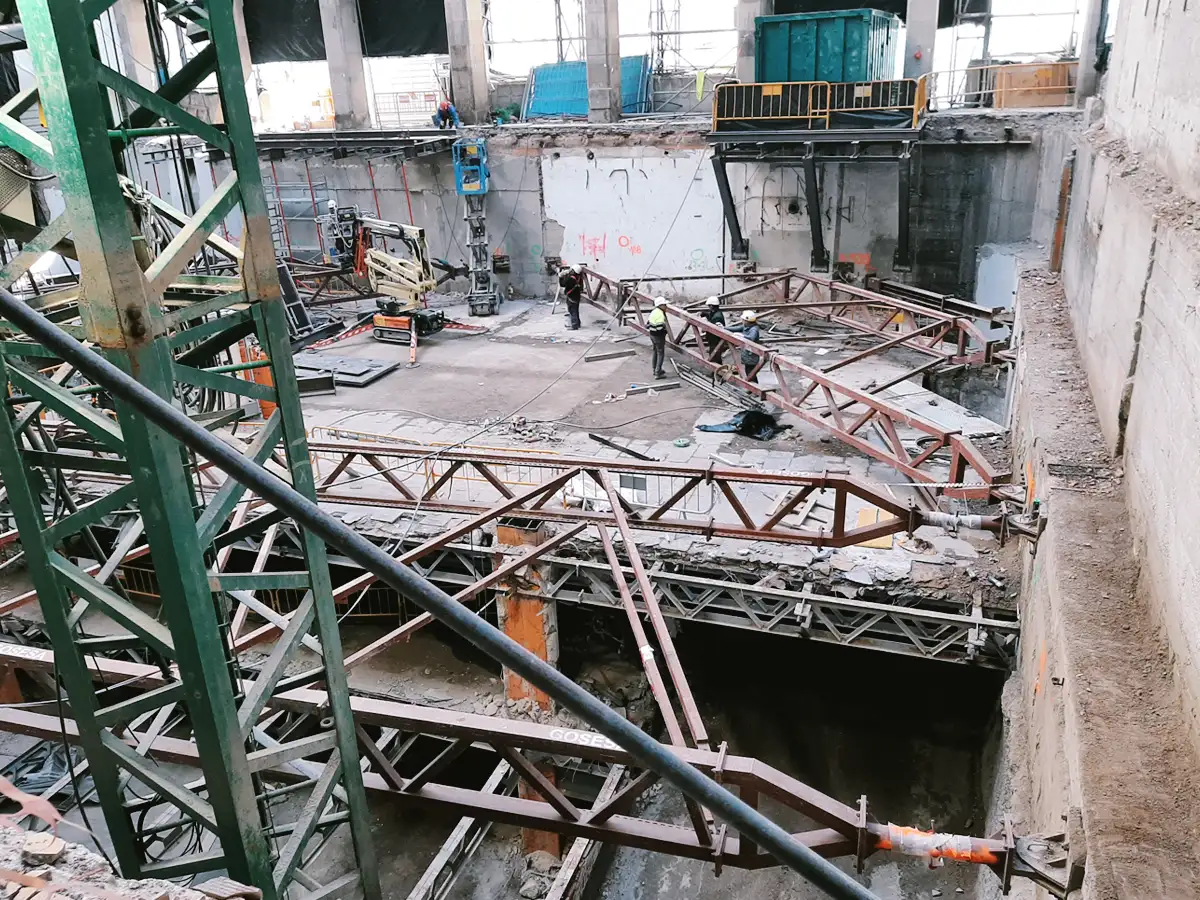

Estabilidad del muro pantalla perimetral

Otro de los principales retos técnicos fue mantener estable el muro pantalla situado en el perímetro de los cinco sótanos.

Antes del inicio de la intervención, los forjados existentes contribuían al arriostramiento horizontal de ese muro. Su retirada progresiva modificaba las condiciones estructurales del conjunto, por lo que no podían demolerse sin implantar previamente sistemas provisionales capaces de sustituir su función estabilizadora.

Para resolver este condicionante se instalaron estructuras de arriostramiento provisional de gran capacidad, dimensionadas específicamente para las distintas fases del trabajo. La colocación y retirada de estos elementos se coordinó con la demolición de los forjados y con la ejecución de la nueva estructura.

La solución permitió mantener controlado el comportamiento del muro pantalla durante toda la intervención. Este procedimiento sintetiza el carácter técnico del proyecto presentado a los Premios AEDED: cada fase debía responder a una planificación estructural previa y no únicamente a criterios de producción.

Demolición en pleno centro urbano de Zaragoza

La ubicación del edificio añadió una dificultad operativa considerable. El paseo de la Independencia es uno de los principales ejes comerciales y urbanos de Zaragoza, con una elevada circulación de peatones, transporte público y vehículos.

La organización de la obra tuvo que adaptarse a este entorno mediante el cerramiento completo del área de actuación, la diferenciación entre los accesos peatonales y los destinados a maquinaria y el control de las entradas y salidas de camiones.

La logística se planificó para reducir las interferencias con la actividad exterior y proteger las zonas próximas al inmueble. Asimismo, se aplicaron medidas de control del polvo, limpieza y retirada progresiva de materiales.

La ejecución de una demolición estructural de estas características dentro de un edificio de varias plantas y cinco sótanos requería mantener una coordinación continua entre los equipos de demolición, los responsables técnicos y el resto de los agentes participantes en la rehabilitación.

Clasificación y gestión de los materiales

La retirada de los materiales se integró en la propia secuencia de trabajo. A medida que avanzaba la demolición, los residuos se fragmentaban, separaban y acopiaban de acuerdo con su naturaleza.

El acero procedente de vigas, pilares, cerramientos y estructuras auxiliares se clasificó de forma diferenciada respecto al hormigón, el vidrio y los restantes materiales. Posteriormente, los residuos fueron cargados, retirados y transportados hasta gestores autorizados.

Esta metodología responde al modelo de gestión de residuos de construcción y demolición aplicado por Deltapunt, que incorpora la separación de materiales desde las primeras etapas para favorecer su tratamiento y posible valorización.

La gestión planificada de los residuos también ayudó a mantener el orden en las diferentes plantas, reducir las acumulaciones y facilitar la circulación de los equipos dentro de la obra.

Los Premios AEDED y la divulgación de las buenas prácticas

Los Premios AEDED tienen como finalidad dar visibilidad a la actividad de las empresas especializadas, promocionar trabajos y equipamientos relevantes y difundir prácticas de excelencia e innovaciones tecnológicas dentro del sector.

La edición de 2026 admite obras finalizadas entre el 1 de septiembre de 2024 y el 31 de agosto de 2026. La candidatura de Deltapunt se presenta en la modalidad de Trabajo del Premio de Demolición 2026.

La presentación de candidaturas y la entrega de reconocimientos están incluidas en el programa del Foro AEDED 2026, previsto para el 23 de septiembre en Madrid. Este encuentro reúne a profesionales vinculados a la demolición, la descontaminación, el corte y perforación y la valorización y el reciclaje.

Un proyecto representativo de la especialización de Deltapunt

Con su candidatura a los Premios AEDED 2026, Deltapunt pone en valor un trabajo basado en la planificación, la adaptación de la maquinaria, el control estructural y la coordinación entre demolición y rehabilitación.

La intervención del paseo de la Independencia, 10 reúne varios de los condicionantes habituales en las demoliciones técnicas de alta complejidad: trabajos en altura y profundidad, estructura mixta de acero y hormigón, espacios interiores limitados, necesidad de arriostramientos provisionales, logística vertical y ejecución en un entorno urbano de elevada actividad.

La combinación de robots de demolición, miniexcavadoras, medios manuales, oxicorte y grúa torre permitió desarrollar una solución adaptada a las características reales del edificio. Todo el proceso se ejecutó manteniendo como prioridades la estabilidad estructural, la seguridad, la correcta gestión de los materiales y la protección del entorno inmediato.

La candidatura representa, en definitiva, la experiencia acumulada por Deltapunt durante tres décadas de actividad y su capacidad para aportar soluciones específicas en proyectos de demolición y rehabilitación estructural compleja.
